FEBRERO 2022
11 de febrero
Se declara en emergencia la ZAM Kuélap.
16 de febrero
Se realiza el primer conversatorio con expertos nacionales para elaborar un Plan de Emergencia para la ZAM Kuélap.
Se conforma el equipo formulador del Programa de Investigación Arqueológica e Interdisciplinaria con fines de Conservación y Puesta en Valor de la ZAM Kuélap (PRIAK).
ABRIL 2022
07 de abril
Se presenta el Plan de Emergencia que incluye acciones de corto plazo, mediano y largo plazo, entre las que se encuentra la ejecución del PRIAK.
10 y 11 de abril
Se producen colapsos de una parte de la muralla perimétrica lado sur del sector Fortaleza de la ZAM Kuélap.
21 de abril
Se declara el estado de emergencia por 60 días en el distrito de Tingo de la provincia de Luya del departamento de Amazonas, por impacto de daños a consecuencia del colapso de la muralla perimétrica de la ZAM Kuélap.
Se cierra temporalmente la ZAM Kuélap.
MAYO 2022
04 de mayo
Se inician los trabajos de apuntalamiento, enmallado y cobertura temporal del segmento colapsado de la muralla sur del sector Fortaleza.
JULIO 2022
20 de julio
Se realizan acciones de emergencia en 13 sectores críticos, incluyendo la instalación de geomallas bioaxiales, apuntalamientos, mejoramientos de drenajes, impermeabilización y mejoramiento de cubierta temporal de la plataforma circular.
AGOSTO 2022
11 de agosto
Se aprueba el PRIAK 2022-2024 (Resolución Directoral N° 000292-2022-DCIA/MC).
SEP A DIC 2022
Septiembre a diciembre 2022
Se realizan acciones arqueológicas de emergencia en el sector Fortaleza, interviniendo un total de 23 sectores críticos con la instalación de geomallas biaxiales e instalación de apuntalamientos a base de madera.
ENERO 2023
Enero 2023
Se instala el Comité Internacional Interdisciplinario para la restauración y salvaguarda de la ZAM Kuélap.
Se firma el convenio marco de colaboración interinstitucional entre el Ministerio de Cultura y la Universidad Nacional Toribio Rodríguez de Mendoza.
FEBRERO 2023
06 de febrero
Se designa a José Miguel Bastante Abuhadba como nuevo director del PRIAK.
24 de febrero
Se realizan visitas de inspección con las áreas de gestión de riesgos del GORE Amazonas, Municipalidad Provincial de Luya, Municipalidad Distrital de Tingo e INDECI.
28 de febrero
Se realiza la visita de inspección con MINCETUR para el mejoramiento del camino peatonal parador turístico Malca – Sector Fortaleza.
MARZO 2023
04 de marzo
Se realiza la visita técnica con los especialistas de la UE008 para evaluación de cubierta del acceso 1, y pasarelas de madera del sector Fortaleza.
08 de marzo
Se realiza la visita técnica de especialistas de Electroriente para la instalación de energía eléctrica estable en el parador turístico La Malca, en la residencia y en el sector Fortaleza.
10 de marzo
Se realiza la visita de inspección con las áreas de gestión de riesgos del GORE Amazonas, Municipalidad Provincial de Luya, Municipalidad Distrital de Tingo e INDECI
14 de marzo
Se establece un cronograma de trabajo para una posible reapertura parcial del sector Fortaleza a través de la habilitación de un camino alterno.
ABRIL 2023
Abril 2023
Se mantienen reuniones convocadas por el VMPCIC con empresas especializadas de ingeniería y con la PUCP con la finalidad de definir la mejor fórmula para una intervención integral de apuntalamiento/ sostenimiento de emergencia para evitar colapsos de los muros perimetrales de los sectores Fortaleza y La Malca (incluyendo Pueblo Alto).
04 de abril
Se inician reuniones con la Dirección de Agricultura del GORE-A, el Área de Catastro y Saneamiento Físico del MC y la SUNARP. Se eleabora una hoja de ruta que permitirá el saneamiento físico-legal de la ZAM Kuélap.
14 de abril
Se realiza una visita técnica a la ZAM Kuélap con la participación del gobernador regional de Amazonas y representantes del GORE-A, la jefa del gabinete de asesores y representantes del MINCETUR, el alcalde de Tingo y representantes del anexo Kuélap.
18 de abril
Se inicia la instalación de 8 placas geodésicas en los sectores Fortaleza (6 placas), La Malca (1 placa) e Imperio (1 placa).
MAYO 2023
4 de mayo
Se instala una moderna estación meteorológica automatizada, equipada con un modelo Davis Vantage Pro2, gracias al convenio firmado con la Universidad Nacional Toribio Rodríguez de Mendoza que garantiza una alta precisión en el monitoreo meteorológico, y permitirá la toma de decisiones oportunas y certeras en las actividades del Programa de Investigación Arqueológica e Interdisciplinaria con fines de Conservación y Puesta en Valor de la ZAM Kuélap (PRIAK).
8 de mayo
Se realiza la contratación de especialistas en hidrología, geotecnia, ingeniería estructural, conservación e ingeniería de seguridad y operarios con experiencia de la zona para la primera etapa de continuidad de estudios, labores de limpieza e impermeabilización de las estructuras en la zona sur del monumento.
9 de mayo
Se inician las labores de impermeabilización de las estructuras de la zona sur del monumento.
11 de mayo
Se inicia la elaboración de una propuesta conceptual integral para el desarrollo del destino turístico Kuélap.
15 de mayo

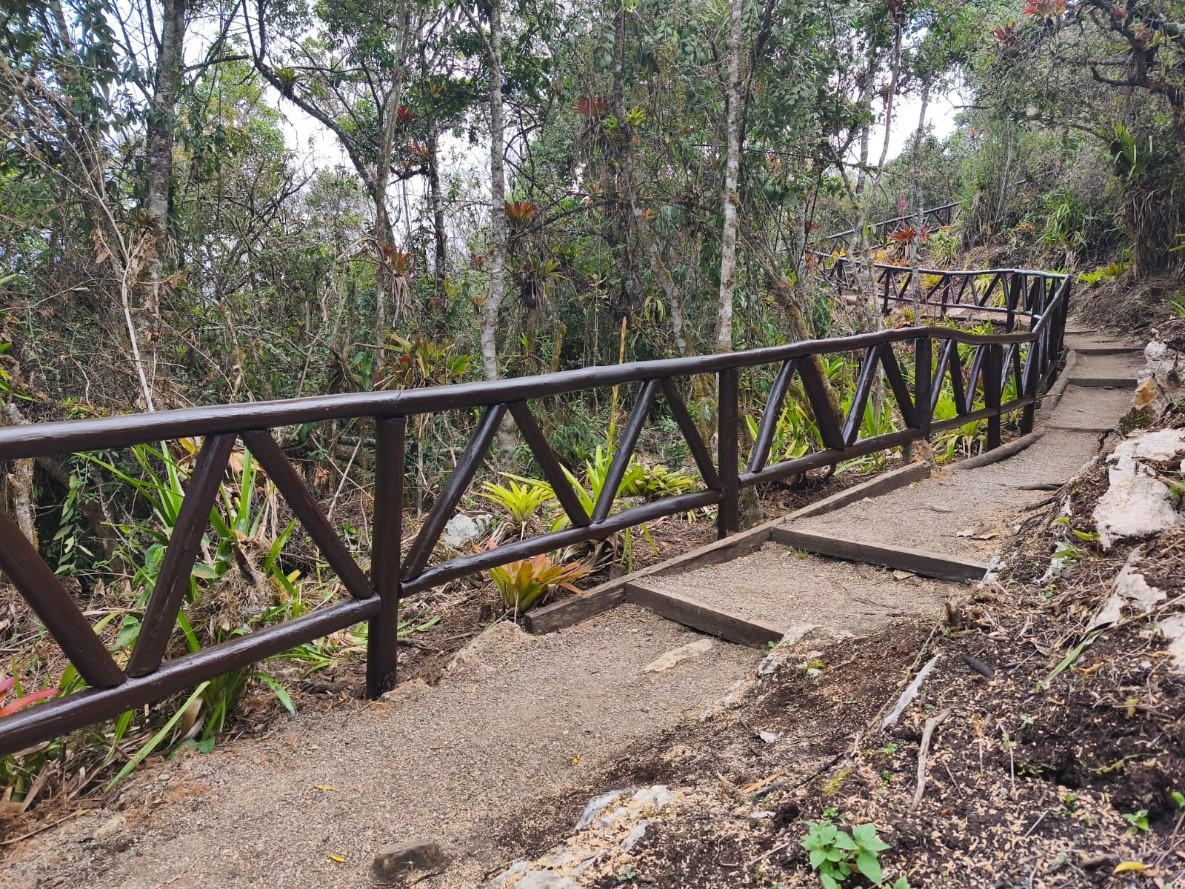

Se realiza el mejoramiento del camino peatonal hacia el monumento.
17 de mayo
Se inician las labores de investigación arqueológica.
19 de mayo
Se recibe la visita de la Viceministra de Turismo y del Gobernador Regional de Amazonas, se definen compromisos a ser ejecutados para la mejora de los senderos de acceso y de las instalaciones del parador turístico.
22-24 de mayo
Se recibe la visita de los representantes del Instituto Getty y de varios especialistas donde se discuten los temas relacionados con la conservación de Kuélap y se asumen compromisos de apoyo en el marco de las labores del PRIAK. Se contó con la participación de los representantes de la Municipalidad de El Tingo.
25-27 de mayo
Se recibe la visita de inspección de la viceministra de Patrimonio Cultural e Industrias Culturales quien constata el avance al 30% de los trabajos de impermeabilización y conservación de la zona sur de Kuélap, además de visitas técnicas a los sitios arqueológicos de Revash y Karajia en compañía de las autoridades distritales.
31 de mayo
Se recibe la visita de los especialistas de Pro Amazonas y JICA quienes intervendrán en proyectos integrales para la recuperación, investigación y puesta en valor de los monumentos arqueológicos de Imperio y Silic, ubicados en el área de influencia directa de la Zona Arqueológica Monumental Kuélap.
JUNIO 2023
01 de junio
Se recibe la visita de la embajadora de EEUU en el marco de la colaboración con el Ministerio de Cultura.
08 de junio
El MC brinda una ampliación presupuestal de 207400 soles para la contratación de 34 personas adicionales -entre profesionales y operarios- para continuar y ampliar con las labores de conservación en los espacios priorizados del monumento.
10 de junio
Se coloca el parante que soportará a la segunda estación meteorológica que será instalada en el monumento, la misma que fue donada por el World Monuments Fund y se encuentra a cargo de la empresa Qaira del 13 al 15 de julio.
23 de junio
Se culmina con la elaboración del primer convenio específico entre la UNTRM y el MC, la primera institución se compromete a elaborar el expediente técnico para la estabilización integral de los sectores Fortaleza y La Malca. Se continua con la elaboración del segundo convenio específico donde la UNTRM se compromete a realizar la intervención integral del sector Pueblo Alto de la llaqta de Kuélap.
26 de junio
Se inician los estudios de determinación estratigráfica y capacidad portante del área nuclear de Kuélap.
28 de junio
Luego de haber culminado con la elaboración de los términos de referencia, se inicia el estudio de mercado para el servicio de documentación digital final que permitirá la intervención integral del sistema de drenaje, encausamiento de escorrentías e impermeabilización de la totalidad del monumento.
30 de junio
Se firma contrato entre el Ministerio de Cultura y madres de familia de las comunidades locales para que expendan sus alimentos en el cafetín del Parador Turístico de La Malca. El espacio recuperado se convertirá en un jardín botánico.
JULIO 2023
15 de julio
Se inician los estudios de determinación estratigráfica y capacidad portante del área nuclear de Kuélap.
AGOSTO 2023
10 de agosto
Se suscribió el convenio específico de cooperación entre la UNTRM y el MINCUL con la finalidad de la elaboración del expediente técnico integral para la estabilización de los sectores Fortaleza (incluyendo Pueblo Alto) y La Malca.
13 de agosto
El MC culminó con el reemplazo del techo y lona del acceso 1, lo que ha significado una reducción en el peso ejercido en este espacio de aproximadamente 4 toneladas. Se realizó el acondicionamiento de una estructura de protección en la parte baja del acceso 1, apuntalamientos adicionales y evaluación del núcleo constructivo expuesto.
15 de agosto
Se recibe la visita de la presidenta de la República, del Premier, el ministro de defensa, la ministra de ambiente, la ministra de cultura, entre otras autoridades y representantes, donde se anuncia la reapertura de Kuélap.
18 de agosto

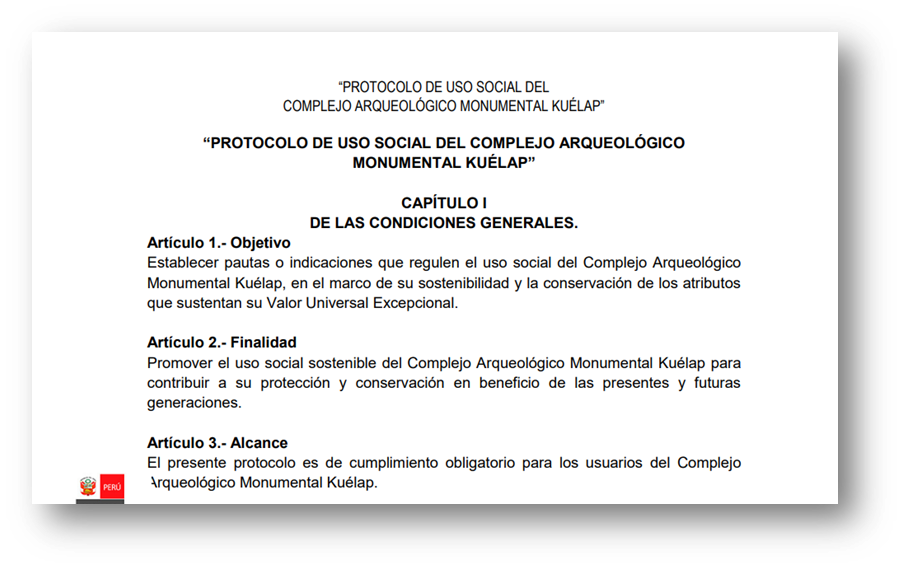

Se aprueba el protocolo de uso social de la ZAMK, que incluye las normas de visita para un adecuado equilibrio entre la conservación del patrimonio y el turismo.
19 de agosto
Se realiza la reapertura parcial de la llaqta de Kuélap, bajo las condiciones de seguridad y conservación requeridas.
21-27 de agosto
Se recibe la visita de inspección de Control Interno de Contraloría quienes evalúan las acciones ejecutadas en el marco del PRIAK.
24 de agosto
Se recibe la visita de inspección del congresista Segundo Montalvo y de los representantes de la Contraloría General de la República.
29 de agosto
Se culminó con el Servicio de elaboración de una propuesta conceptual integral para el desarrollo del destino turístico de Kuélap, el mismo que ha sido remitido al MINCETUR y que servirá de base para la toma de acciones articuladas en pro de un turismo sostenible.
31 de agosto
Se continúan ejecutando los componentes de investigación y conservación arqueológica en el marco de la programación del PRIAK que incluyen las áreas críticas 8, 10, 13, 14, 38 y 41, y las unidades de excavación 3, 5, 8, 6, 7, 13, 14 y 15.
SEPTIEMBRE 2023
01 de septiembre
Se registra el 67% avance en impermeabilización y reemplazo de sistema de drenaje moderno de 44 estructuras del sector sur de la llaqta.
05 de septiembre
Se realiza la visita de inspección de los especialistas de el IGP quienes contribuirán con estudios relacionados con la humedad contenida en el relleno constructivo del monumento, lo que permitirá proponer soluciones adecuadas a esta problemática.
06 de septiembre
Se culminó con la instalación de dos casetas de vigilancia y control en la parte externa de la llaqta de Kuélap. Asimismo, se culminó con el reemplazo de los techos del Osario y del Templo Mayor al interior del monumento.
29 de septiembre
Se inauguró el sistema de boletaje virtual, mediante el cual los visitantes y agencias de viaje podrán realizar sus reservas de una manera más adecuada y directa mediante tuboleto.cultura.pe.
OCTUBRE 2023
14 - 17 de octubre
Se recibió la visita de los especialistas del Instituto Getty de Conservación y del congresista Edward Málaga, quienes constataron y felicitaron los avances del Ministerio de Cultura, asimismo el Inasitutto Getty se comprometió con apoyo en la elaboración de Plan de Manejo de Kuélap.
OCTUBRE - NOVIEMBRE 2023
26 de octubre - 06 de noviembre
Se recibió a los especialistas del IGP-MINAM, quienes están a cargo de la elaboración del estudio “Evaluación geofísica de los suelos de la zona de Kuelap, distrito de El Tingo, provincia de Luya, departamento de Amazonas”.
NOVIEMBRE 2023
22 de noviembre
En el marco del Plan Punche 2, se inició con el servicio de mantenimiento del sistema eléctrico.
23 de noviembre
Se inició el servicio de reemplazo de la cobertura del techo de la sección colapsada de la muralla sur.
24 de noviembre
En el marco del Plan Punche 2, se ha adquirido madera habilitada para los trabajos de conservación, geomalla uniaxial para la estabilización del ingreso del sector pueblo alto, geomembranas para la continuidad de la impermeabilización del monumento, y plástico manga para la protección en áreas y estructuras espuestas por las excavaciones arqueológicas. Por su parte, se inició la ejecución del servicio de confección e instalación de barandas en el sendero entre el parador turístico y el monumento, la ejecución del servicio de mejoramiento de la cobertura del espacio de espera frente al acceso 01, instalación de cerco perimétrico frente al acceso 01, limpieza y mantenimiento de las cunetas de evacuación pluvial entre el parador turístico y la llaqta
27 de noviembre
Se inció con los trabajos de mejoramiento y ampliación de los sevicios higiénicos que se ubican frente al acceso 01. Asimismo, se incicio con el servicio de mantenimiento fotovoltaico de la casa chachapoya.
30 de noviembre
Se ha llegado a un avance de 80% de reemplazo del sistema de drenaje e impermeabilización de la zona sur del monumento.
DICIEMBRE 2023
01 de diciembre
El GORE-Amazonas firmó el contrato para la continuidad de la ejecución del IOARR de mejoramiento del camino de acceso desde el Parador Turístico hasta el frontis de la llaqta de Kuélap.
Por su parte, se recibió la visita de los miembros de la orquesta sinfonica del Ministerio de Cultura, quienes brindaron un concierto de Gala en la Plaza de Armas de Chachapoyas.
Otras acciones para la recuperación y gestión del Complejo Arqueológico Monumental Kuélap.
Se continuan con las labores de investigación arqueológica con excavaciónes, de conservación y de levantamiento topográfico consideradas en el PRIAK.
Asimismo, se continuá con los trámites para la instalación del servicio de internet, cámaras de video vigilancia y de una estación de media tensión eléctrica en la ZAMK. En el marco del Plan Punche 2, se implementará señaletica y paneles informativos en los senderos, además de ejecutar un servicio de mejora y mantenimiento del jardín botánico. Por su parte, a través de la Unidad Ejecutora 008 del MC, se viene realizando el estudio de mercado para la adquisición de pasarelas que permitirán aliviar la carga en el monumento y generar un desplazamiento mas seguro y adecuado del personal y visitantes (a finalizar el 20 de diciembre de 2023). En mérito al convenio entre el MC y el GORE-Amazonas, este último ha elaborado el expediente técnico y lanzado la convocatoria para la instalación de tres apuntalamientos y de un sistema de protección que permitirá una segunda fase de la reapertura parcial del monumento por el acceso 3.
09 de diciembre
Se culminó con el reemplazo de las escalinatas precarias en los accesos y dentro de la llaqta por escalinatas metálicas de acuerdo a normativa y con un revestimiento antideslizante que brinda la seguridad requerida para los usuarios, además de haber aliviado el peso sobre la llaqta en aproxidamente 3.7 toneladas.
10 de diciembre
Se adquirieron mallas geosintéticas para la estabilización de las murallas perimetrales.
11 de diciembre
Se culminó con la ampliación de los servicios higiénicos frente al acceso 1 de la llaqta (fortaleza) de Kuélap.
Se culminó con el servicio de acondicionamiento de la replica de la casa circular Chachapoya con maniquíes con vestimenta típica.
Se culminó con la limpieza y mejoramiento de las cunetas de evacuación pluvial en el sendero La Malca-Llaqta.
Se culminó con el servicio de retiro de material lítico del sector sur de la llaqta de Kuélap.
12 de diciembre
Se culminó con la elaboración e instalación de señalética interpretativa y orientativa en el CAMK.
Se culminó con el servicio de mantenimiento del jardín botánico del parador turístico.
Se culminó con el desmontaje del núcleo inestable y estabilización en el colapso del área crítica 49 de la muralla este de la llaqta de Kuélap.
Se culminó con el servicio de mantenimiento de la superficie de paramentos y áreas adyacentes al acceso 3 de la llaqta.
ENERO 2024
16 de enero
En mérito al convenio entre el MC y el GORE-Amazonas, este último ha iniciado la ejecución del servicio de instalación de tres apuntalamientos y de un sistema de protección que permitirá una segunda fase de la reapertura parcial del monumento por el acceso 3.
20 de enero
Se empezó a ejecutar el presupuesto inicial del PRIAK con la contratación de locadores.
FEBRERO 2024
02 de febrero
Se recibieron los informes del Instituto de Conservación Getty donde se brindan recomendaciones para la continuidad de las labores del PRIAK.
05 de febrero
Se realizó la mejora de los cinco espacios que componen el jardín botánico del parador turístico.
09 de febrero
Se aprobó la actualización del protocolo de uso social del CAMK mediante RD 000024-2024-DDC AMA/MC.
MARZO 2024
12 de marzo
El GORE-A inicia el mejoramiento del camino alterno La Malca – Llaqta.
13 de marzo
Se inició con la ejecución del servicio de instalación de escalinatas metálicas antideslizantes para el nuevo circuito cultural al interior de la llaqta de Kuélap.
15 de marzo
Se realizó una reunión con DIRCETUR, Policía de Turismo, Iperú y gremios de turismo (AGOTUR, ADOTUR, AHORA, AGOTAMA Y CARETUR) con la finalidad de socializar la ampliación del nuevo circuito cultural y el aumento de la capacidad de admisión para la visita a la llaqta de Kuélap.
18 de marzo
Se realizó una reunión virtual de coordinación entre los especialistas del CAMK y el MINCETUR con la finalidad de definir las siguientes acciones para la reformulación del Parador Turístico – Centro de Visitantes de Kuélap.
Se realizó una visita de campo con DIRCETUR, Policía de Turismo, Iperú y gremios de turismo (AGOTUR, ADOTUR, AHORA, AGOTAMA Y CARETUR) con la finalidad de recibir aportes in situ respecto a las modificaciones y mejoras al circuito cultural.
19 de marzo
Con personal de planta de la DDC que la labora en el CAMK, se realizó la visita a la llaqta con la finalidad de socializar en campo la ampliación del nuevo circuito cultural y el aumento de la capacidad de admisión para la visita a la llaqta de Kuélap.
20 de marzo
Se amplió el circuito de visita y la capacidad de admisión a la llaqta (fortaleza) de Kuélap de 144 a 252 visitantes diarios.
22 de marzo
Se alcanzó un avance del 90% en el reemplazo del sistema de drenaje e impermeabilización de la zona sur de monumento y paralelamente se iniciaron los trabajos en la zona sur del acceso 1.
25 de marzo
Se adquirió soga cabuya para reemplazar la totalidad de drizas sintéticas que delimitan los senderos de visita al interior de la llaqta de Kuélap. La cabuya (agave) es un elemento que fue empleado por los antiguos Chachapoya para la elaboración de cestos, amarre de techos, entre otros.
26 de marzo
En mérito al convenio específico entre el World Monuments Fund y el Ministerio de Cultura, el PRIAK ha recibido un DRONE con capacidades térmicas.
27 de marzo
Se culminó con la instalación de barandas de madera y de reemplazo de techos y mejoramiento de descansos en el circuito principal del parador turístico a la llaqta.
Se culminó con el servicio de estabilización en el colapso del área crítica 48 de la muralla este de la llaqta
Se culminó con el servicio de instalación y suministro de agua para los servicios higiénicos en el frontis del acceso 1 de la llaqta.
Se culminó con el servicio de mantenimiento y mejoramiento del sistema eléctrico del parador turístico.
Se recibió la visita del Decano del Colegio de Arqueólogos del Perú, Dr. Pieter Van Dalen Luna, quien reconoció la labor de los arqueólogos de la Coordinación de Kuélap y del PRIAK.
Se realizó el servicio de elaboración de señalética orientativa para el interior de la llaqta de Kuélap.
Se realizó el servicio de ampliación de coberturas de los cinco stands de venta de artesanías en el Centro de Visitantes – Parador Turístico, lo que evitará que las lluvias afecten a los productos que venden los artesanos.
28 de marzo
Se instaló un panel acrílico en la zona de control de boletos del acceso 1, que permite a los visitantes tener una idea de como se veía la llaqta de Kuélap durante época prehispánica.
ABRIL 2024
08,09 y 10 de abril
Se recibió la visita de los especialistas del Instituto de Conservación Getty, quienes constaron el avance en las labores de recuperación del monumento.
11 de abril
Los especialistas de la DDC-Amazonas presentaron una exposición a los alumnos de arqueología de la Universidad Nacional Toribio Rodríguez de Mendoza.
12 de abril
Los especialistas de la DDC-Amazonas presentaron una exposición respecto a los avances de las labores de investigación y conservación del PRIAK en las instalaciones de la DDC-Amazonas.
Se recibió la visita de los doctores Krzysztof Makowski (Programa Arqueológico Valle de Pachacamac) y Milosz Giersz (Proyecto de Investigación arqueológica Castillo de Huarmey).
16 de abril
Se sostuvo una reunión con el director de Dircetur y autoridades del anexo Kuélap con la finalidad de socializar el servicio de reforzamiento estructural de obras de protección.
22 de abril
Se sostuvo una reunión con representantres de; GORE Amazonas y autoridades del anexo Kuélap con finalidad de socializar la ejecución del servicio de mejoramiento del camino alterno hacia la llaqta de Kuélap.
MAYO 2024
02 de mayo
Los especialistas de la DDC-Amazonas presentaron una exposición respecto a los avances de las labores de investigación y conservación del PRIAK en el salón comunal del anexo Kuélap.
03 de mayo
El PRIAK continúa ejecutando acciones de acuerdo al cronograma establecido y cuenta actualmente con un total de 113 colaboradores (entre arqueólogos, ingenieros, arquitectos, técnicos, conservadores, asistentes y personal de apoyo), quienes se realizan labores en áreas críticas del monumento, habiendo logrado un avance en investigación de 21.07 % (porcentaje total que incluye el 100% de investigación de las unidades de excavación 05, 06 y 07 del AC8, 13 y 14 del AC13, 15 del AC14, 03 del AC41 y 08 del AC38) y en conservación de 14.26 % (porcentaje total que incluye el 100% de conservación de las áreas críticas 38, 41, 48 y 49).
Desde el 01.01.2024 hasta el 05.05.2024, el CAMK ha recibido un total de 18354 visitantes, de los cuales 11133 han podido acceder al interior de la llaqta de Kuélap.
06 de mayo
Se logró un avance del 70% en la elaboración el guión turístico interpretativo para el CAMK.
Se viene habilitando un nuevo sendero complementario que permitirá a los visitantes conocer aspectos relacionados con flora y fauna en el trayecto entre el centro de Visitantes - Parador Turístico y la llaqta de Kuélap.
Se viene elaborando un políptico informativo sobre el CAMK que incluye información relevante sobre la llaqta de Kuélap.
09 de mayo
La Dirección de la DDC Amazonas y el equipo de profesionales de la Coordinación y del PRIAK realizan una visita de inspección para verificar los avances en la llaqta de Kuélap.
12 de mayo
Visita de los directivos de la Agencia de Cooperación Internacional del Japón en el Perú.
24 de mayo
Inauguración de sala de exposición temporal “Apu Chuillaxa” del Centro de Visitantes de Kuélap con una muestra del fotógrafo Heinz Plenge. Se contó con la presencia de autoridades regionales, provinciales, locales, Iperú, Cátedra UNESCO, población local y representantes de gremios de turismo.
Se tuvo la visita del Embajador de Francia.
JUNIO 2024
06 de junio
Se recibió la visita de la Policía de Alta Montaña, quienes tienen la función de realizar operaciones de salvamento en alta montaña y de rescate en ríos, lagos y zonas geográficas de morfología compleja con es el caso del Complejo Arqueológico Monumental Kuélap.
07 de junio
Se recibió la visita de la Comisión de Promoción del Perú para la Exportación y el Turismo – PROMPERU, además de la Agencia Peruana de Noticias- ANDINA, El Comercio y creadores de contenido digital.
Se recibió la visita del director del Proyecto Especial Bicentenario Percy Barranzuela y el equipo de producción del programa Bicentenario.
18 de junio
Se culminó con la instalación de escaleras metálicas dentro del nuevo circuito cultural, lo que permite un desplazamiento más seguro y alivia la carga sobre el monumento.
Se instaló señalética orientativa y estacas con drizas de cabuya para delimitar el circuito cultural en la llaqta de Kuélap, en el marco de las necesidades de conservación del monumento y de un seguro y correcto desplazamiento de los visitantes.
23 de junio
Desde el 01.01.2024 hasta el 23.06.2024, el CAMK ha recibido un total de 21,753 visitantes, de los cuales 13,882 han podido acceder al interior de la llaqta de Kuélap.
JULIO 2024
01 de julio
Visita del procurador público del Ministerio de Cultura con el principal objetivo de agilizar los procedimientos judiciales del lugar.
Visita del embajador de la Unión Europea en Perú.
Asistencia técnica por parte de Dircetur Amazonas a través de PERU 8 MIL que es una consultora que brinda acompañamiento y asesoramiento en temas técnicos y normativos respecto a las actividades relacionadas con el turismo de aventura, en este caso con el servicio de cabalgata que se desarrolla en Kuélap.
Acondicionamiento de senderos a utilizar en la próxima ampliación del circuito cultural y aumento del aforo de visitantes, utilizando en camino antiguo como acceso de llegada al monumento arqueológico.
Filmaciones en el marco del video promocional elaborado por la Dirección Regional de Comercio Exterior y Turismo de Amazonas.
12 de julio
Visita de la Viceministra de Cultura Carmen Vegas para verificar los avances que se vienen desarrollando en el PRIAK y en la gestión de Kuélap.
23 de julio
Se inicio la construcción de una zona de para descanso que brinda comodidad y seguridad a los visitante, mientras esperan su turno de ingreso al monumento.
28 de julio
Policía de Turismo presente en el CAMK en el marco del feriado largo por Fiesta Patrias.
En Fiestas Patrias ingresaron al CAMK 4407 visitantes.
AGOSTO 2024
01 de agosto
Socialización sobre la ampliación del Circuito Cultural en la llaqta de Kuélap con salida por el Acceso 03 y aumento de la capacidad de admisión de 252 a 432 visitantes por día.
05 de agosto
Socialización in situ sobre la ampliación del Circuito Cultural en la llaqta de Kuélap con ingreso por el Acceso 01 y salida por el Acceso 03.
06 de agosto
Se inaugura el nuevo circuito cultural unidireccional y se amplía la capacidad de admisión de la llaqta de Kuélap.
• Se inicia la venta de boletos a Kuélap de forma física, mientras dure la migración a la nueva plataforma virtual. Los boletos se adquieren con anticipación, a través de los dos módulos de venta presencial instalados, uno en la DDC Amazonas (Chachapoyas) y el otro en Telecabinas Kuélap, el pago de boletos es exclusivamente con tarjetas o billeteras electrónicas (Yape, Plin, etc.).
09 de agosto
Se culmina con la construcción de la Zona de descanso para turistas.
12 de agosto
Se culminó con el Programa de Investigaciones con fines de conservación y puesta en valor de la llaqta de Kuélap, habiéndose realizado la excavación e investigación arqueológica en 19 unidades y la conservación integral de 17 área críticas, además del reemplazo del sistema de drenaje e impermeabilización del extremo sur (44 recintos y 3 espacios abiertos)
16 de agosto
El Programa de Investigaciones con fines de conservación y puesta en valor desarrolló una charla en la que muestra la riqueza y el significado del patrimonio de Kuélap desde diversas perspectivas académicas.
Se inicia la ejecución del servicio de estabilización del área crítica 50.
19 de agosto
Entrega de terreno al consorcio LLAQTA KUELAP, para el inicio del servicio de recuperación y selección de elementos líticos de la muralla sur.
A un año de reapertura para visita al CAMK, se registraron 59, 362 visitantes, de los cuales ingresaron a la llaqta de Kuélap 35,418 visitantes.
23 de agosto
La Dirección Regional de Comercio Exterior y Turismo del Gobierno Regional Amazonas, en coordinación con la Policía de Turismo, realizó una fiscalización a los Guías de Turismo en el Complejo Arqueológico Monumental Kuélap. Esta acción se enmarca en la aplicación de la Ley 28529, su modificatoria con la Ley 31617 y su reglamento, que buscan formalizar y profesionalizar a los agentes que ejercen la actividad de guidismo.
24 de agosto

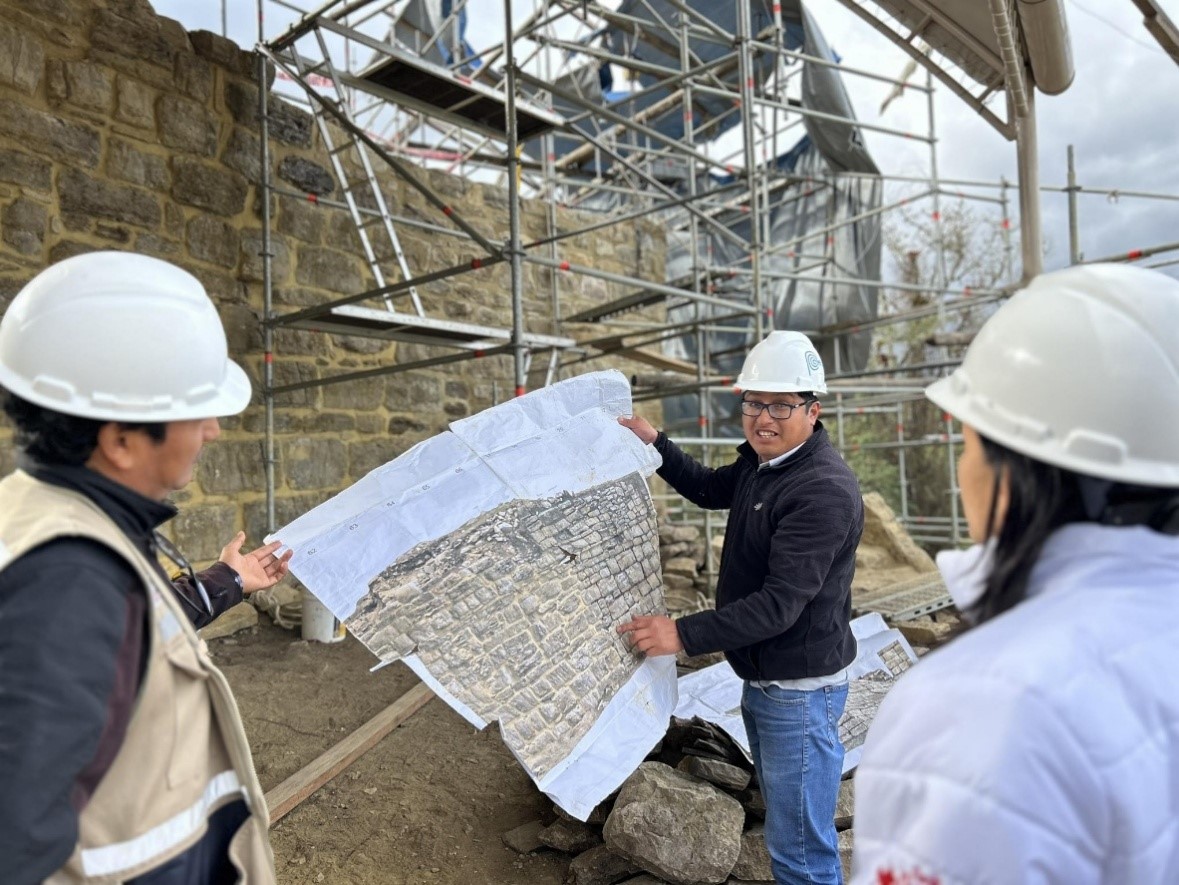

Visita del destacado investigador, arqueólogo Jhon Rick, donde los especialistas mostraron los trabajos arqueológicos y de conservación que se vienen desarrollando.
